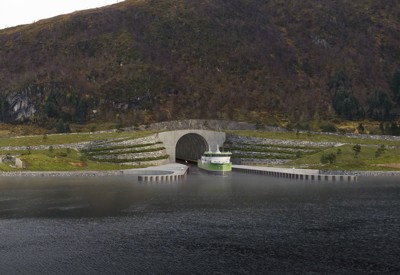

STAD SKIPSTUNNEL
Stadhavet er det mest værutsatte og farligste havstykket som er langs norskekysten. Målet med prosjektet er å sikre en tryggere seilas, og mer forutsigbar regularitet for skipstrafikken forbi Stad.
NØKKELTALL
- Lengde: 1700 meter for selve tunnelløpet - 2200 meter fra tuppen av entringskonstruksjon til tuppen av entringskonstruksjon
- Lengde inkl. ledekonstruksjoner og portal: ca 2200 meter
- Høyde mellom bunn og tak: 50 meter
- Bredde mellom veggene i tunnelen: 36 meter
- Seilingshøyde: 33 meter
- Areal på tverrsnitt: 1661 m2
- Volum uttak fast fjell: Ca. 3 millioner kubikkmeter. Tilsvarer cirka 5,4 millioner kubikkmeter med sprengt fjell
- Estimert kostnadsramme: Ca. 3,4 milliarder kroner (eks. mva.)
- Estimert byggetid: Ca. 5 år
BYGGINGEN
Det er lagt opp til konvensjonell sprengning med tunnelborerigg og pallerigg.
Det blir utredet tre ulike alternativer for bruk av steinmasser fra tunnelbyggingen, deriblant til etablering av nytt næringsareal i nærområdet.
PROSJEKTET
- Kystverket utarbeidet en konseptvalgutredning (KVU 2010) som omhandler alternativene ”Nullalternativet” (uten nye tiltak), ”Liten tunnel” og ”Stor tunnel” (kystruten).
- Det er også gjennomført kvalitetssikring (KS1-rapport) etter bestilling fra Fiskeridepartementet og fra Finansdepartementet for KVU 2010.
- I NTP 2014-2023 sa regjeringen at de ønsket å gå videre med et forprosjekt til KS2, med utgangspunkt i det ”store” tunnelalternativet. Dette ansees å ha et større nyttepotensial.
- Positive effekter, som verdien av tilrettelegging av trafikk fra veg til sjø, trygghet, økt turisme, samt positive effekter for fiskerinæring og øvrige næringer, er ikke prissatt.
- Stad skipstunnel vil være verdens første fullskala skipstunnel av denne dimensjonen.
- I NTP 2018-2029 ble Stad skipstunnel lagt inne med en ramme lik kostnadsoverslaget på 2,7 milliarder, 1,5 milliarder kroner ligger inne i første del av NTP – for perioden 2018 til 2023.
- Kystverket overleverte sitt forprosjekt til Samferdselsdepartementet våren 2017. Prosjektet har vært gjennom ekstern kvalitetssikring fase 2 (KS2).
- Kystverket gjennomførte en prosjektoptimalisering med leveranse 15. juni 2019 som resulterte i en vesentlig kostnadsreduksjon.
- I 2020 ble det gjennomført en utvidet kvalitetssikring (KS2) av resultatene av prosjektoptimalisering.
- I februar 2021 fik Kystverket oppdragsbrevet fra Samferdselsdepartementet som ga grønt lys for oppstart av forarbeidet for byggingen. I mars la departementet frem proposisjonen til Stortinget om byggingen.
